你不能说“不可能”!
我们总是习惯用宏大叙事代替鲜活个体、只见冰冷的钢筋水泥,看不到窗户里烛光中温情的面孔。然而,在现实生活中,正是那一砖一瓦的不断堆砌、点滴汗水筑就了华厦万间;也正是那一步一印的不懈努力、日积月累偷换了旧貌新颜。
2016年上半年的雨季降雨较往年更加频密,使得惠阳半岛项目室外道路及综合管网工程的施工变得异常缓慢、艰难,8月底才完成总工程量的30%,从而导致合同工期170天、计划9月底完工的A1地块非样板段园建绿化工程的工期变得无法把控。若按合同工期、正常进度施工,园建绿化工程需到12月底才能完工,剩余的后续验收将排到2017年。这样惠阳半岛1号五期A1地块非样板段将无法在2016年底达到入伙条件。
能否年底入伙对我司影响重大
惠阳半岛1号五期A1地块非样板段2016年年底达到入伙条件可结转约1.2亿的利润,反之将亏损约3000万元,正负相差约1.5亿利润,对南山地产及集团2016年整体利润实现影响甚大。
若想年底达到入伙条件,确保公司今年结算利润,那么A1非样板段所有工程就必须在今年10月底完成,为后续各项验收备案预留足够的时间。
为确保年底入伙,必须采取赶工措施
天气不可控,运气不可控,唯努力是可控的。8月31日,甲方、监理及施工单位就剩余工程量最大的室外道路及综合管网工程以及园建绿化工程如何在10月底完工的问题召开了专题会议。会议中以60天工期为限,设立各项节点,并对施工过程中可能出现的困难进行预判,针对各项困难给予具体解决方案:
1、针对如何加快进度,大幅度缩短工期的问题,提出将总工程量以60天均分,再按每天需完成的工程量来落实施工人员和材料机械的数量以及夜间施工的措施,来保证每天的工程量按计划完成,只有在该基础上才能确保60天完成全部工程;
昼夜奋战
2、由于频密降雨造成的道路路基土层泥泞无法正常施工问题,提出将路基表层的稀泥换填石粉,提高道路施工时的路基强度以及改善在雨后无法正常施工的问题;
3、由于小区内道路较长,需分区分段浇筑混凝土垫层,为保证施工进度,避免由于路基含水量大、混凝土运输车辆碾压而破坏地下管网的问题,提出采用泵送混凝土,并通过变更提高混凝土等级以及添加早强剂等措施,使混凝土垫层浇筑完成后能尽快开展下道工序。
通过以上的一系列措施来确保每个节点按时或提前完成,从而确保A1非样板段能在10月底完工,为A1非样板段达到年底入伙目标提供基本保障。
领导以身作则,团队坚守岗位,奋战60天
为确保60天完工,惠阳项目工程部全体成员开启无休假及夜间加班模式,为做到随时掌握现场施工进度情况,严格按计划进度执行现场管理,全体工程部成员在家家团圆的中秋节与举国同庆的国庆节假日依然坚守岗位,只为在施工过程中遇到技术问题即时现场解决,有时为保节点工期工程师甚至和工人一块在现场通宵加班。
和台风抢时间

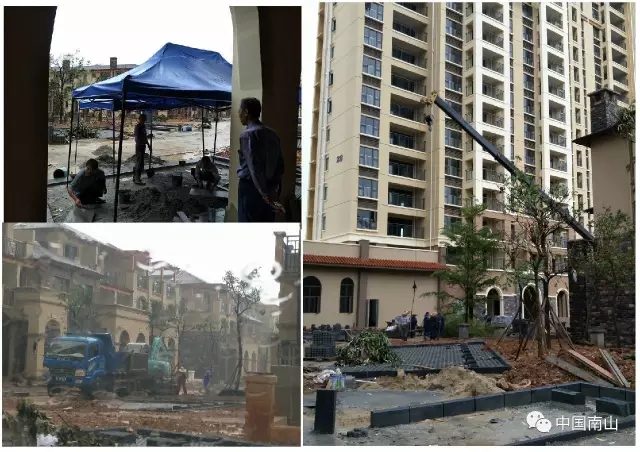

在与时间赛跑的过程中,我们坚信量变可以引起质变。在现场常备雨棚,保证雨天不停工,甚至在台风登陆的前几个小时还坚持在现场施工,只是为了离目标更进一步。
保质量、争朝夕,赢得最终胜利
在项目领导的引领下,经过全体成员60天夜以继日的奋斗,半岛1号五期A1地块非样板段终于在10月31日完成全部施工,并于11月17日工程竣工验收合格。
回望这日夜抢工的60天,不由想起龙应台在《野火集》里说:在你没有亲身试过以前,你不能说“不可能”!在你没有努力奋斗过以前,你也不能谈“无力感”。是的,向时间和困难妥协总是轻而易举的,而向“不可能”和“做不到”挑战往往举步维艰。但没有一分努力会被时光辜负,如念念不忘必有回响。幸好,我们选择了迎难而上,不负光阴不负众望,终得圆满。
